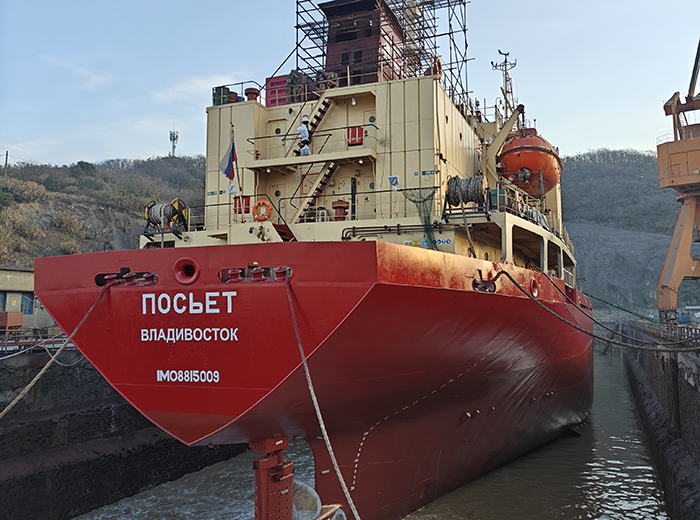

2024年12月29日波塞特进原野船厂维修,本次修理为年检,主要工程有船体打砂涂漆换新部分外板、舱盖下地换新部分胶条槽和流水槽、锚机进车间解体大修,底座和支撑整体换新、2台起货绞车进车间解体修理、吊杆头地令补焊、通海总管拆下清洁、换新部分氟利昂系统冷却水管;桅屋壁板局部换新等工程。

舱室布置图

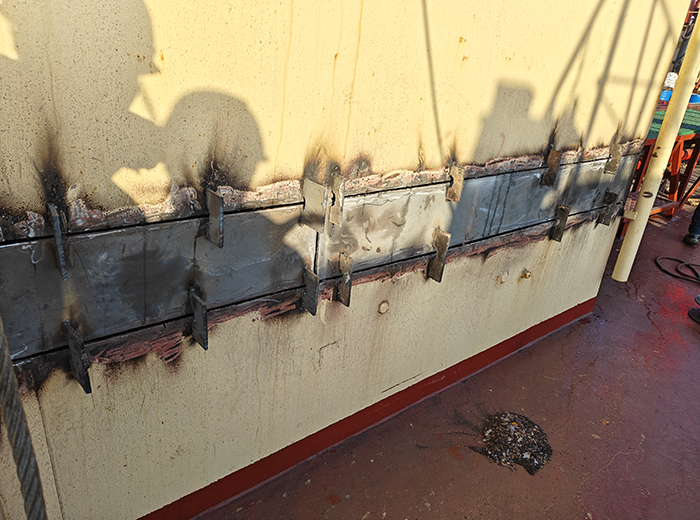

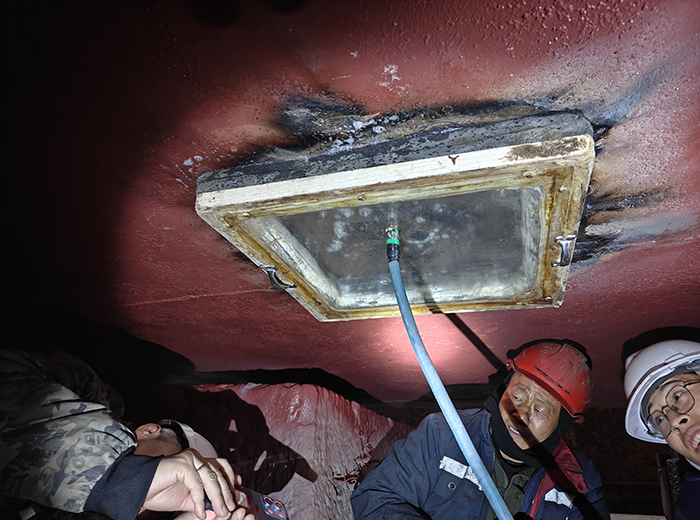

舱盖下地

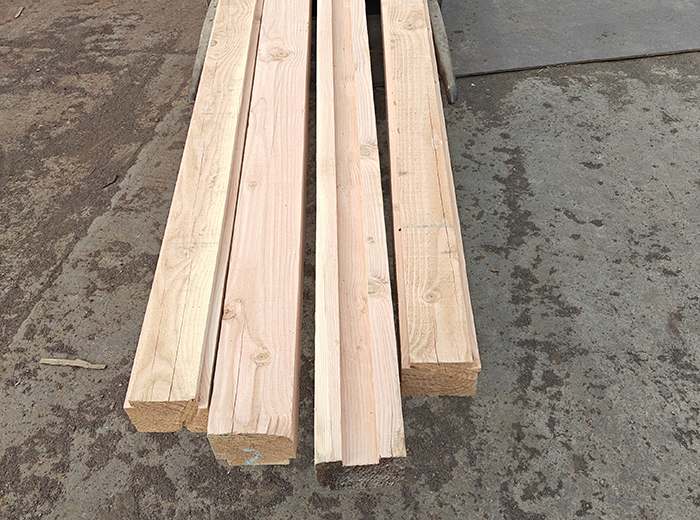

舱盖用木方

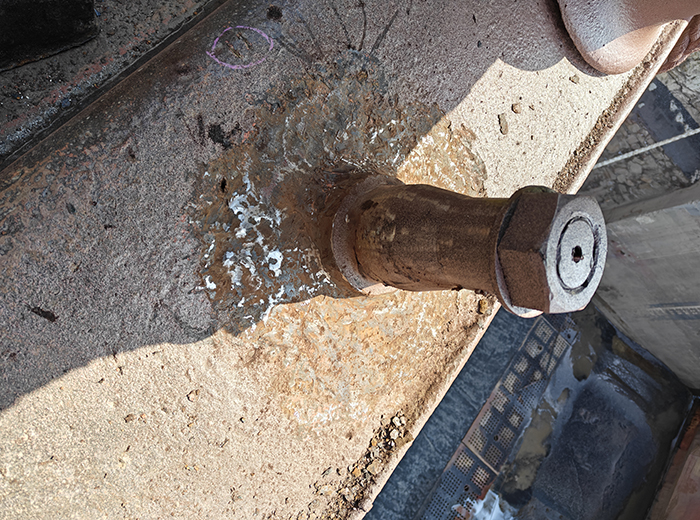

修复前的导缆滚轮轴

导缆滚轮换新

导缆滚轮轴焊接

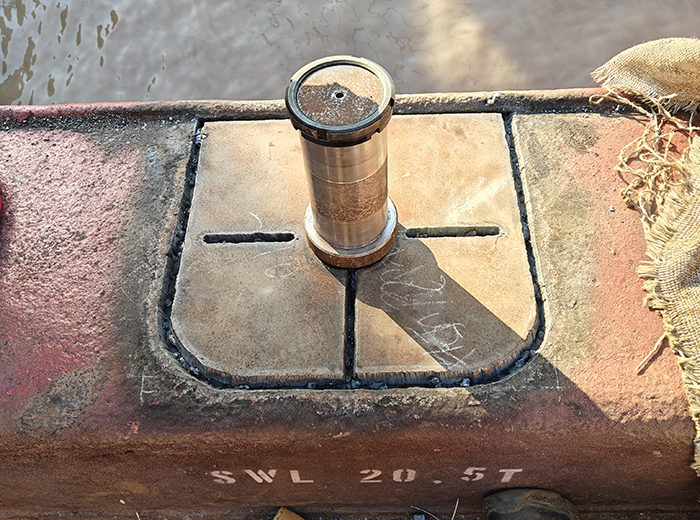

导缆滚轮轴安装

新带缆孔

新带缆桩

带缆桩底座加强

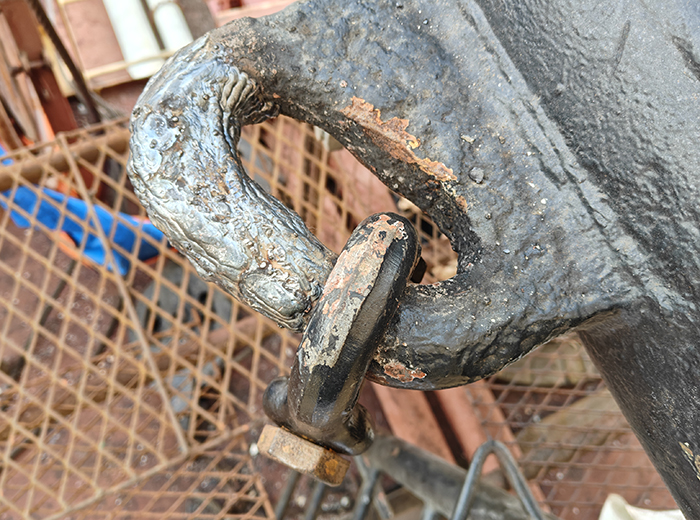

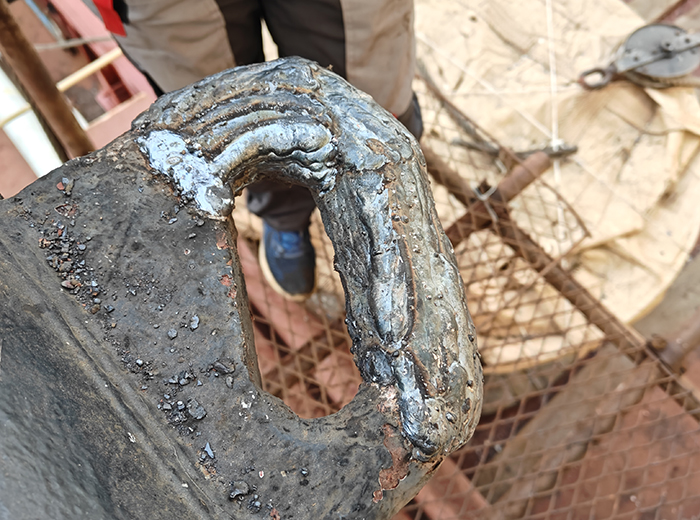

吊臂地令堆焊

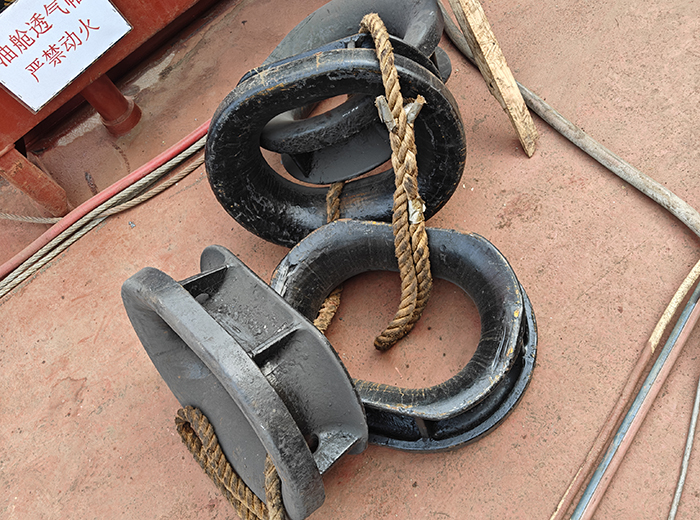

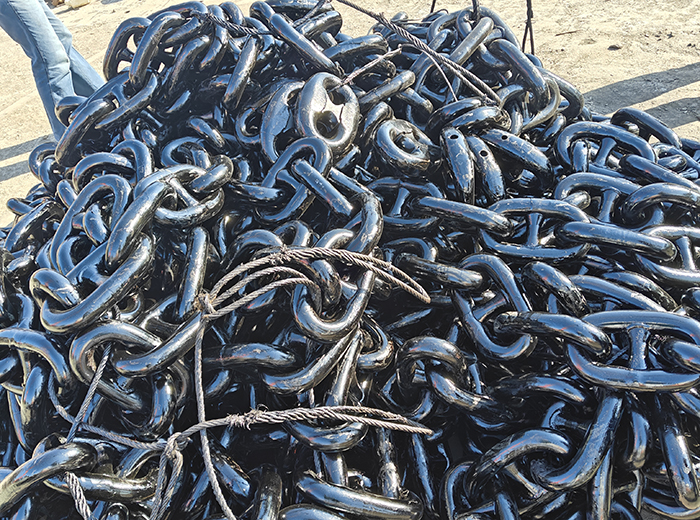

换新的锚链

桅屋壁板换新

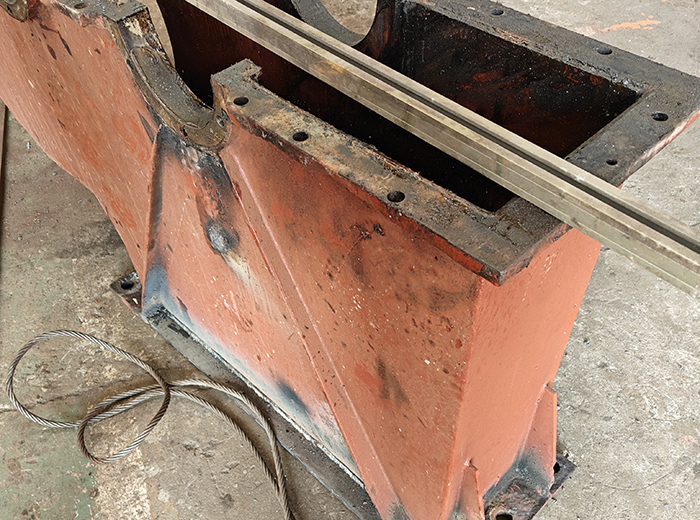

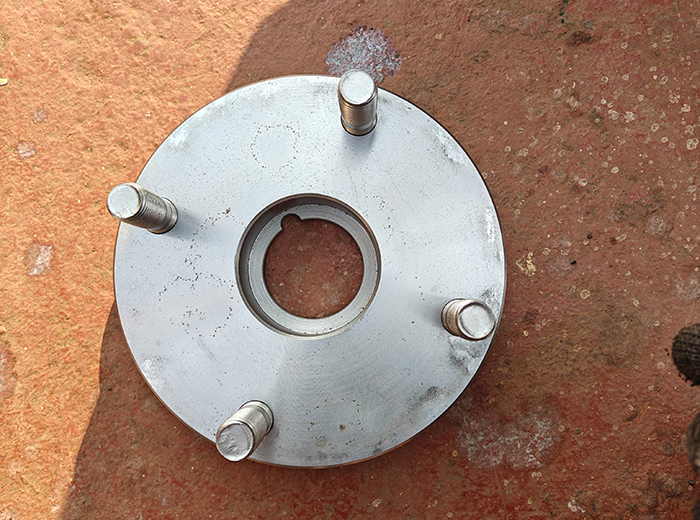

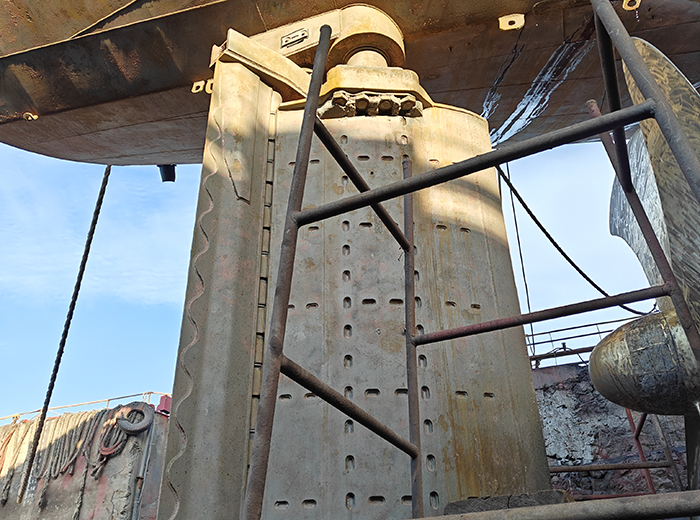

锚机底座换新

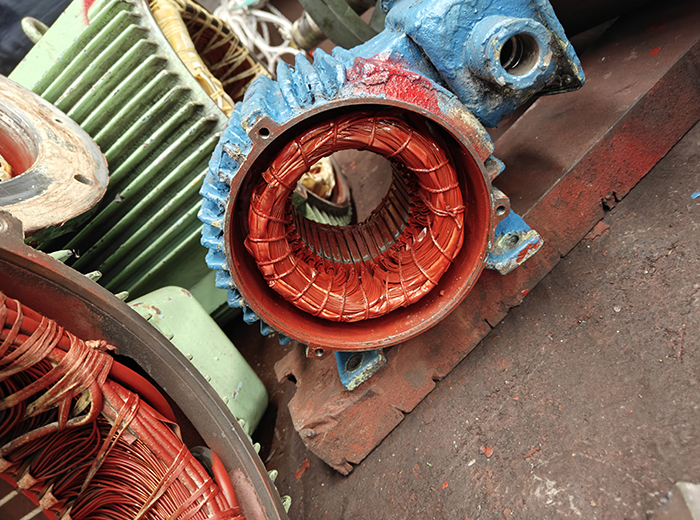

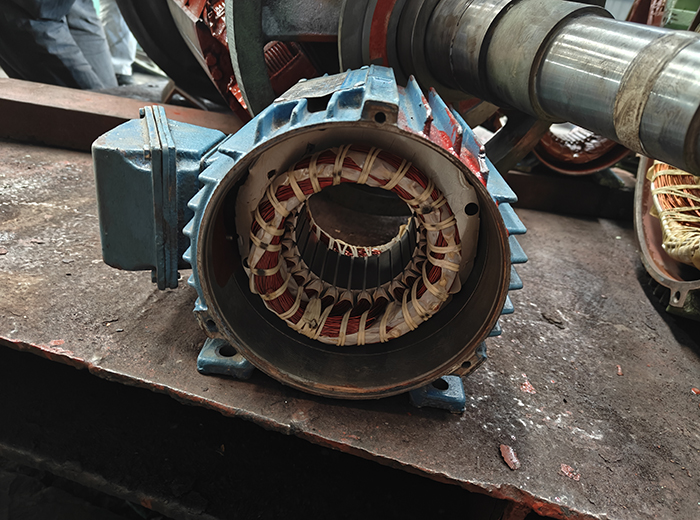

电机修理

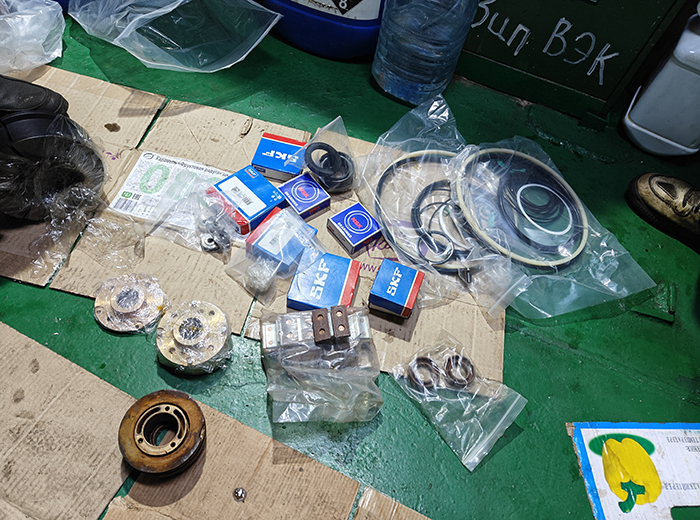

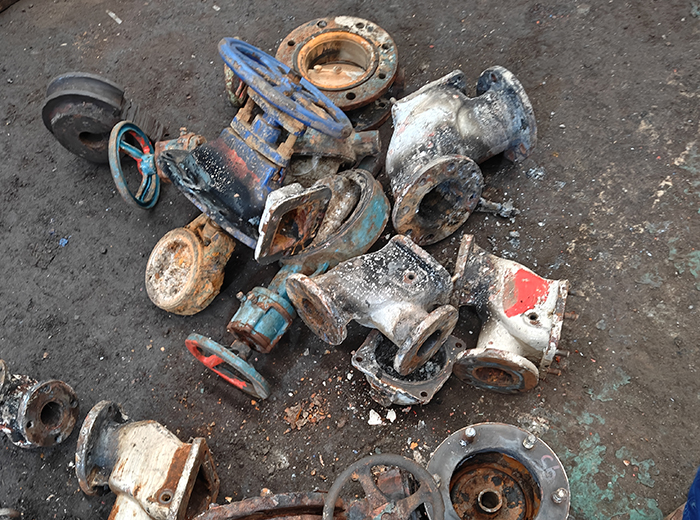

分油机备件

分油机解体

分油机修理

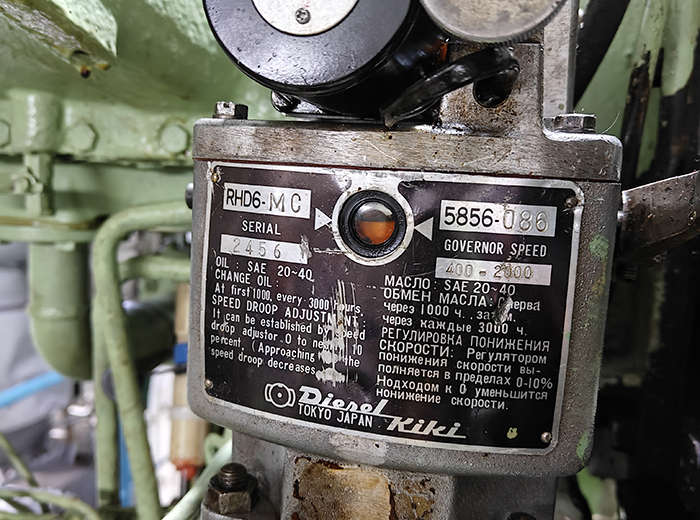

辅机调速器

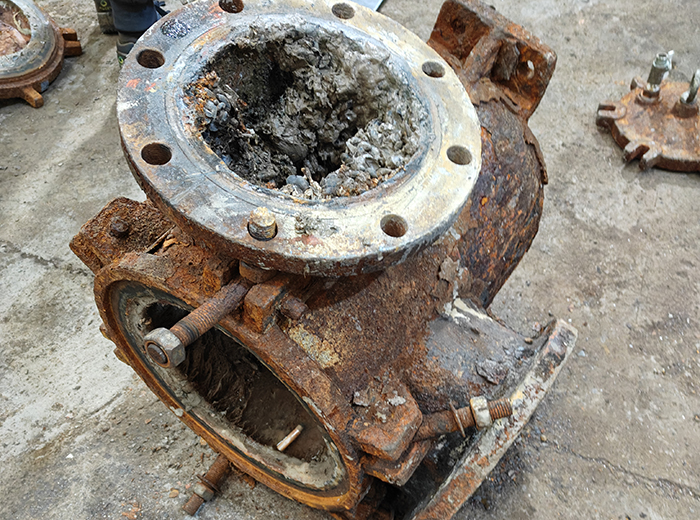

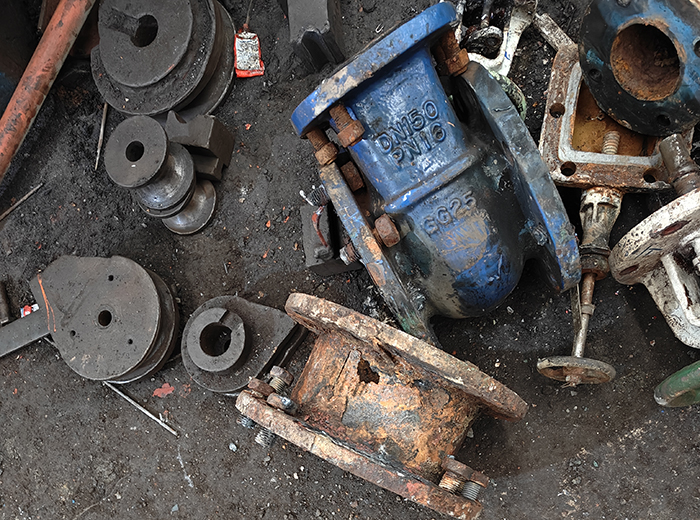

锅炉阀修理

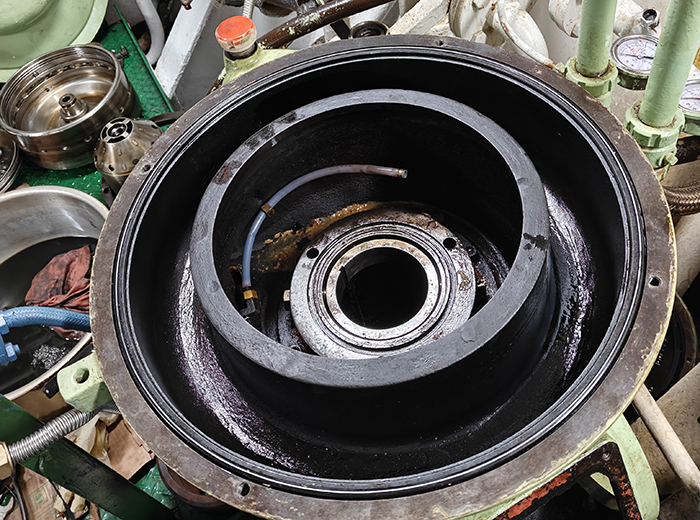

锅炉给水泵泵轴

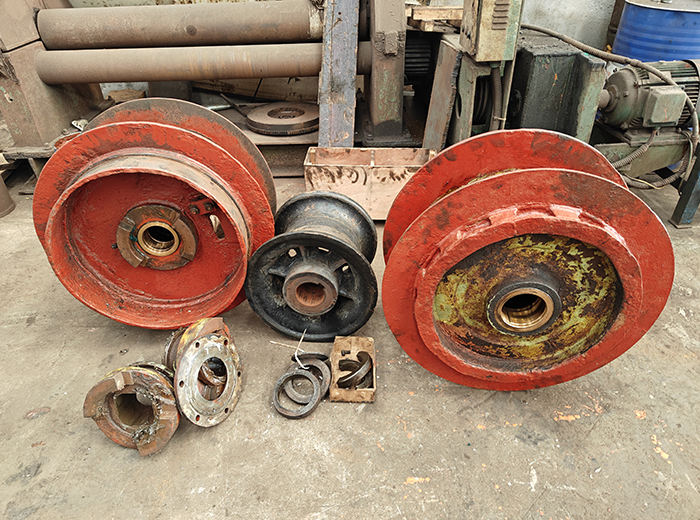

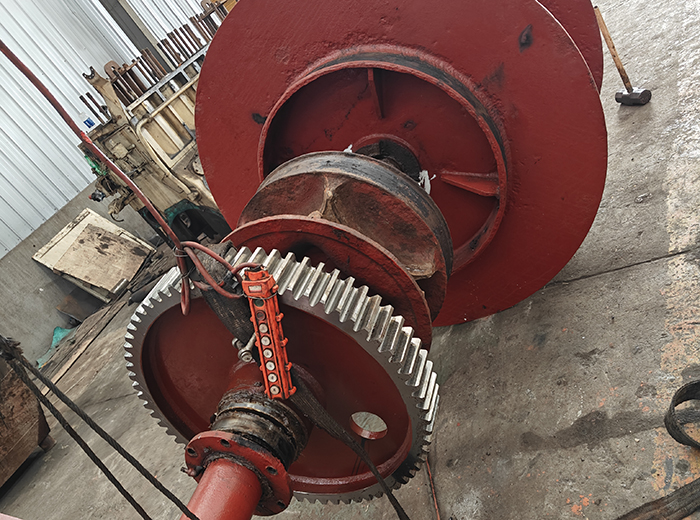

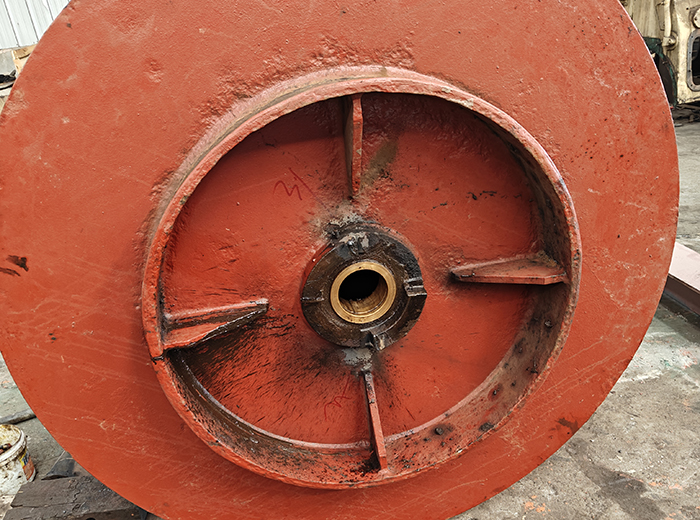

新换导缆卷筒

绞车车间解体

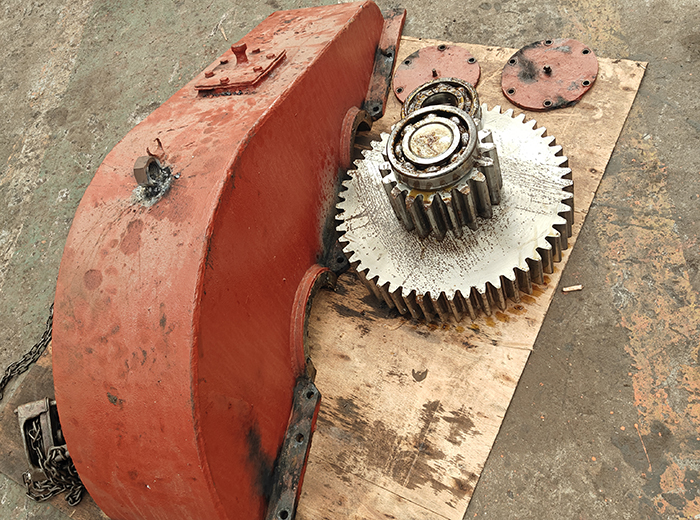

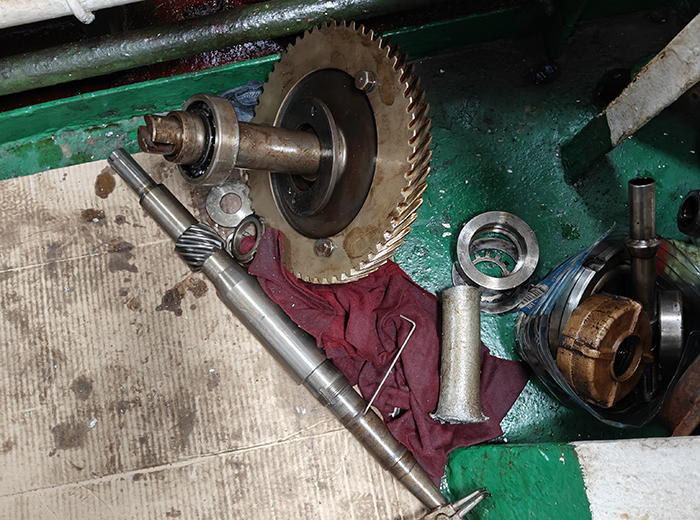

绞车齿轮

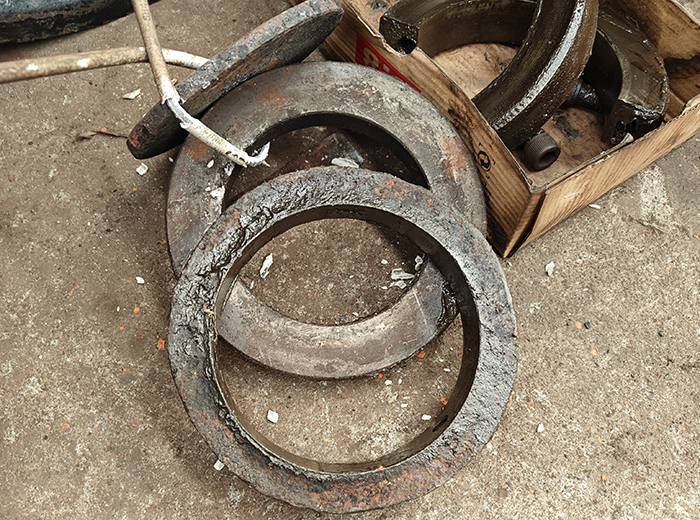

绞车垫圈换新

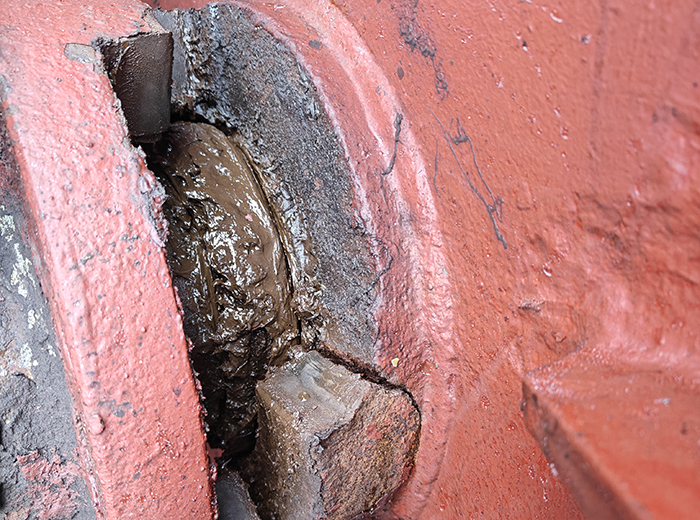

卷筒离合处裂纹

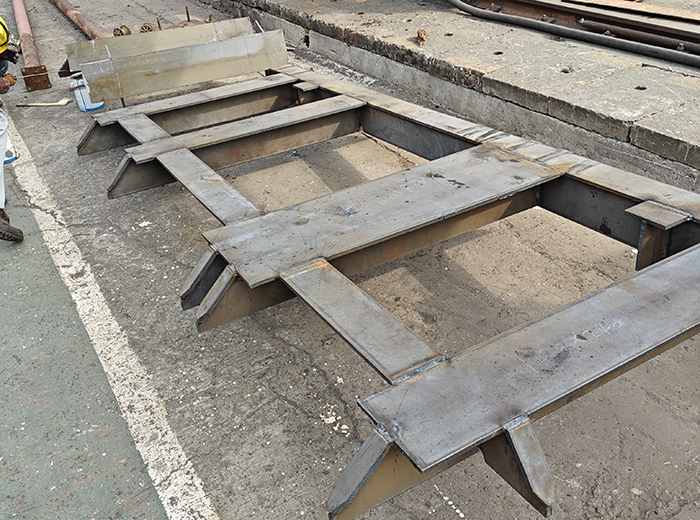

锚机齿轮箱底板换新

锚机齿轮箱解体换板

锚机进车间

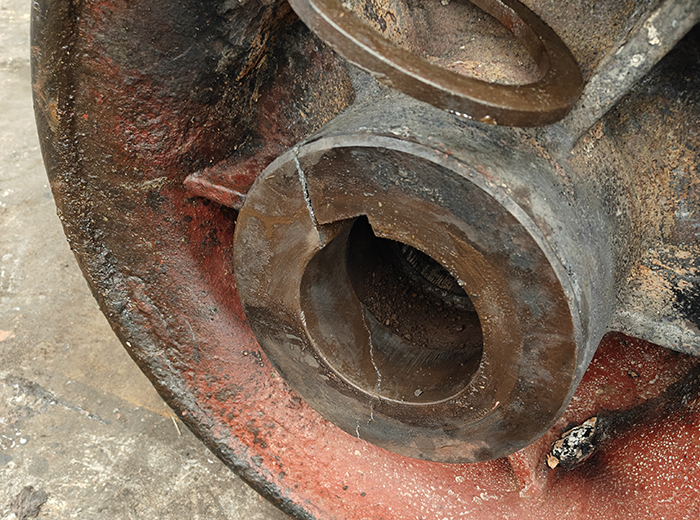

锚机卷筒厂损

锚机卷筒轴承换新

锚机联轴节

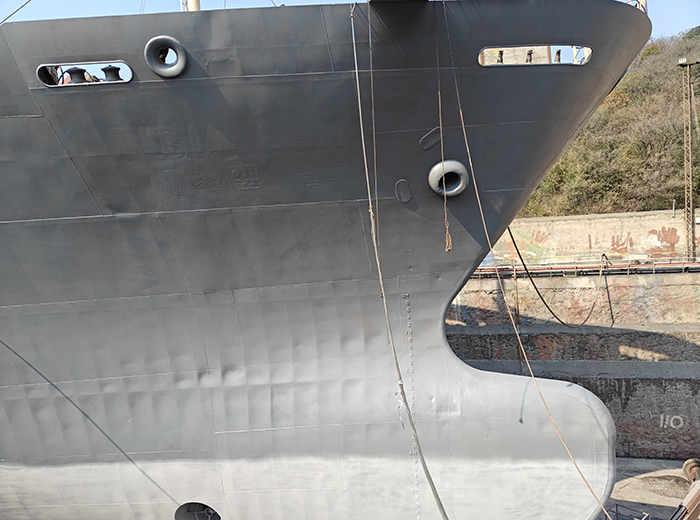

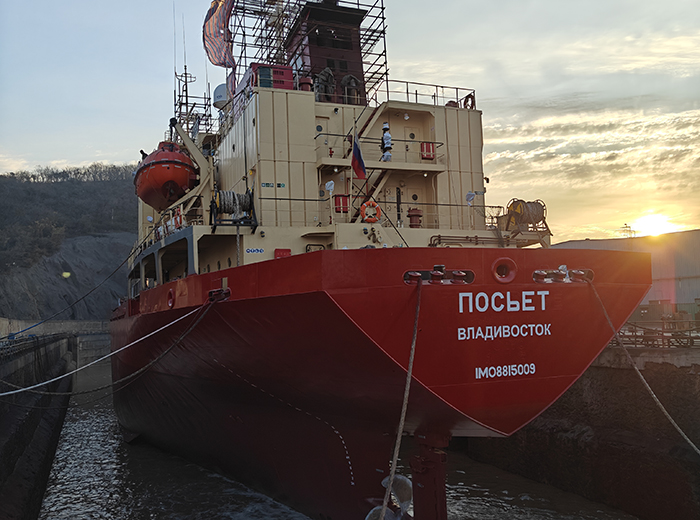

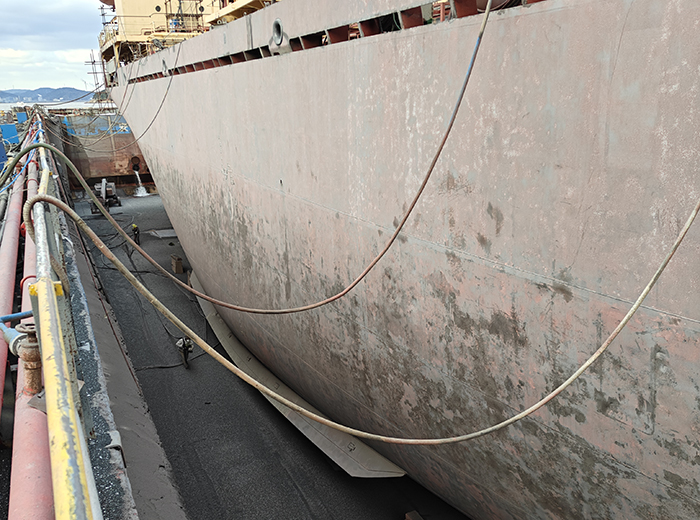

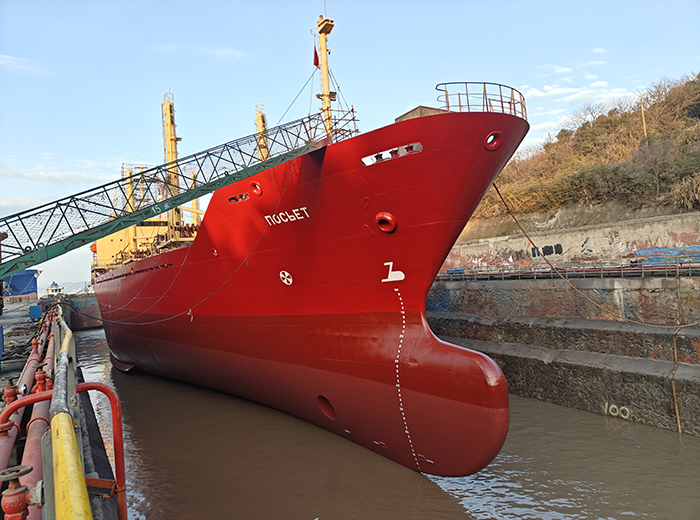

船舶进坞

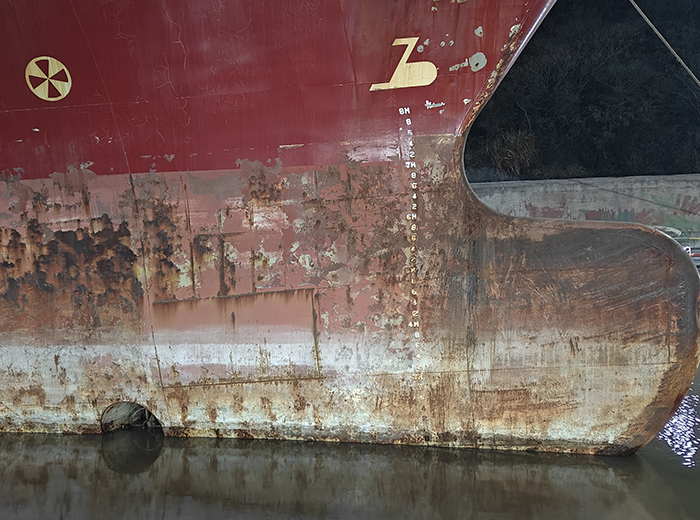

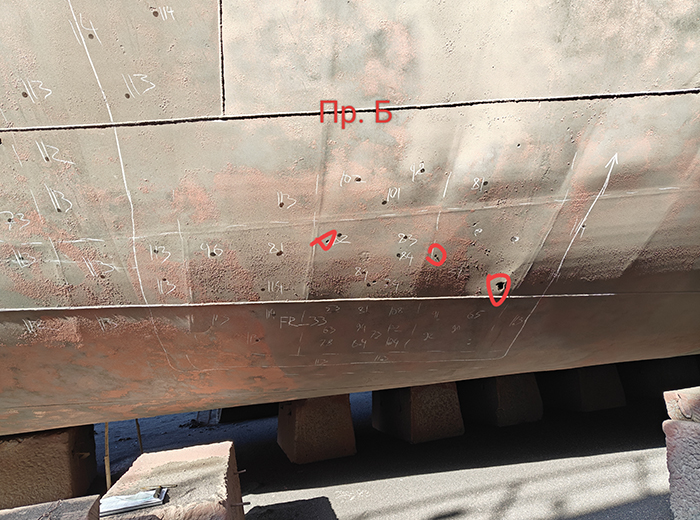

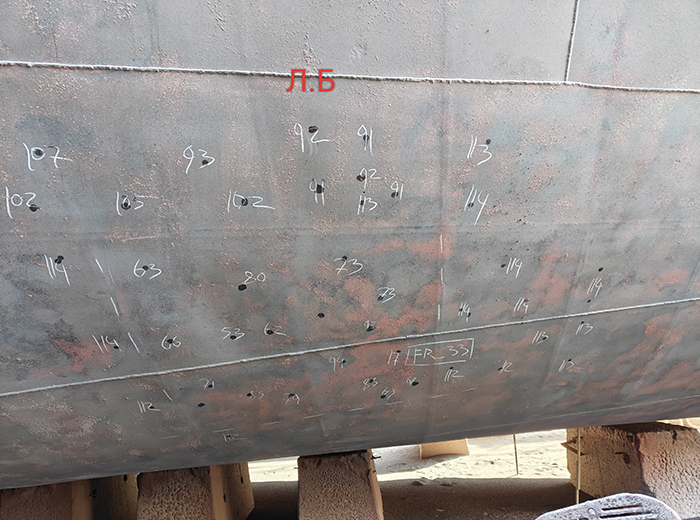

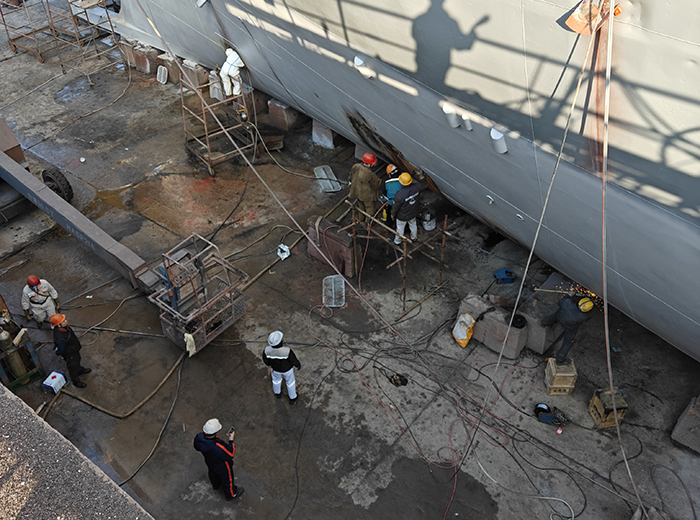

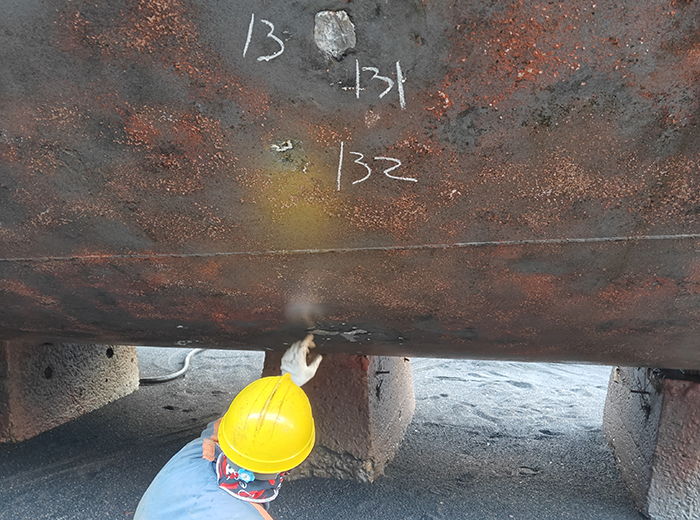

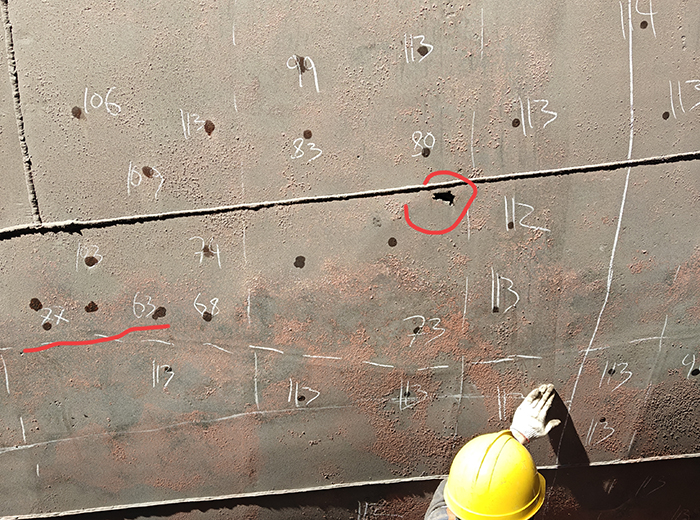

测厚工程师测厚

外板喷砂

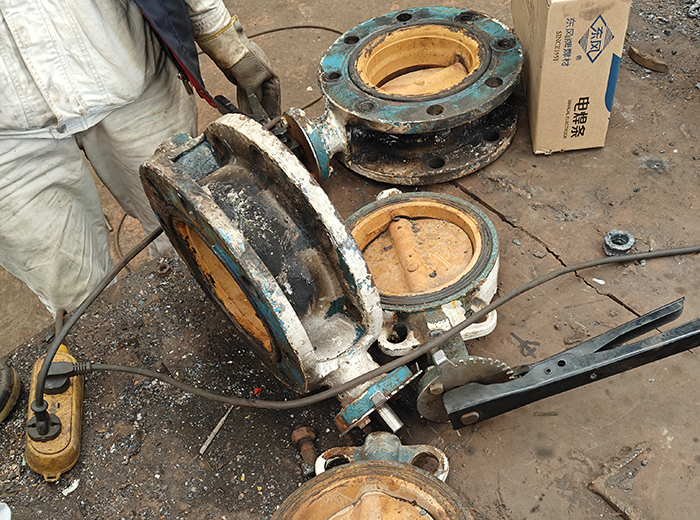

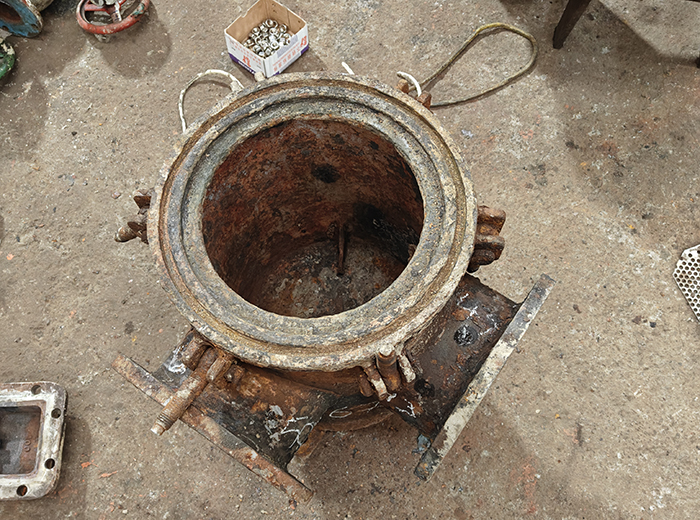

海底阀车间勘验

海底阀箱状况

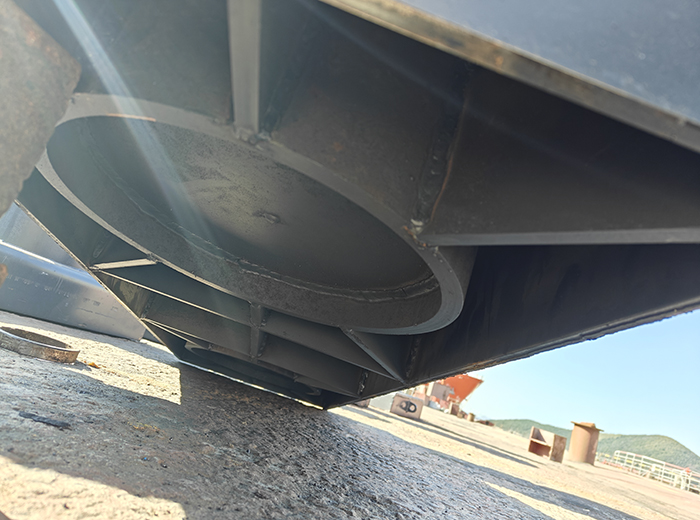

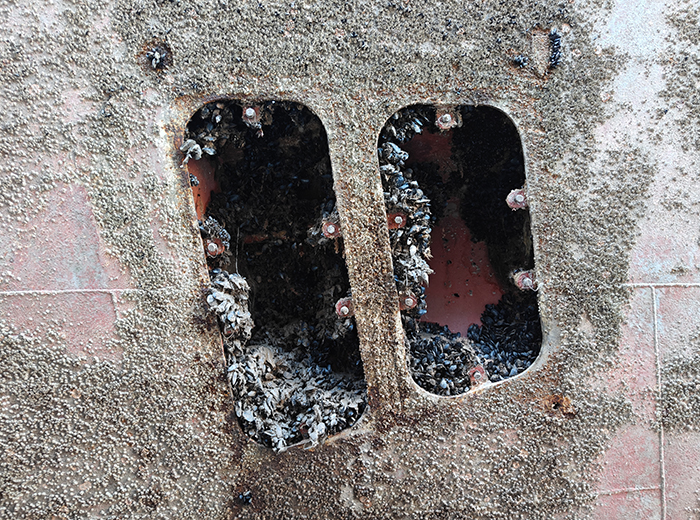

海底滤器

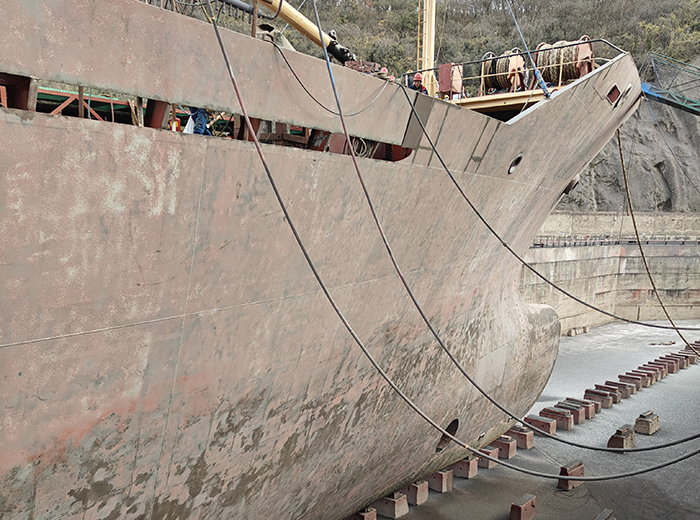

外板抽真空

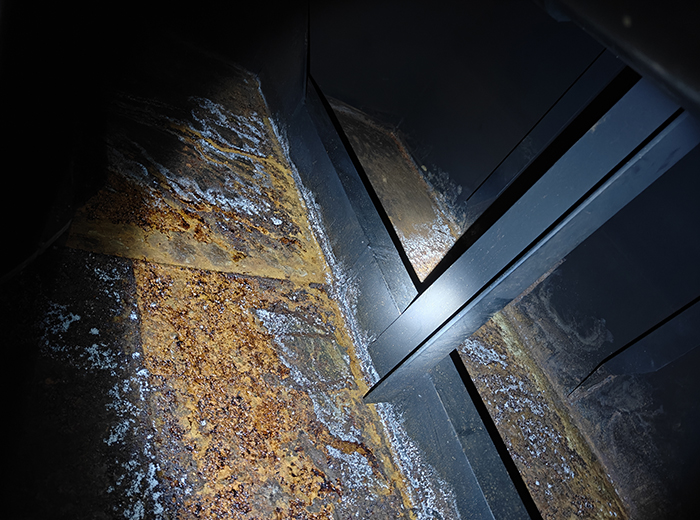

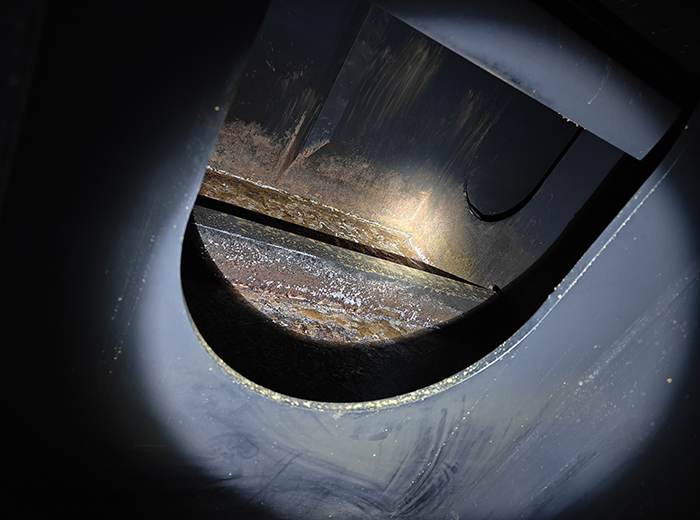

油舱内状况

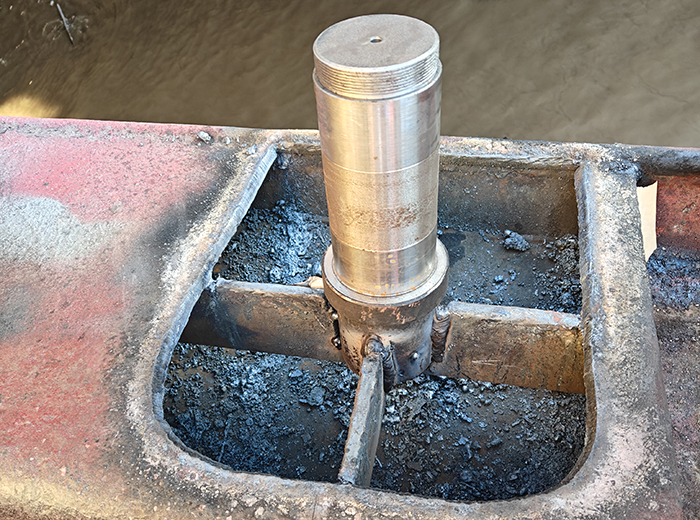

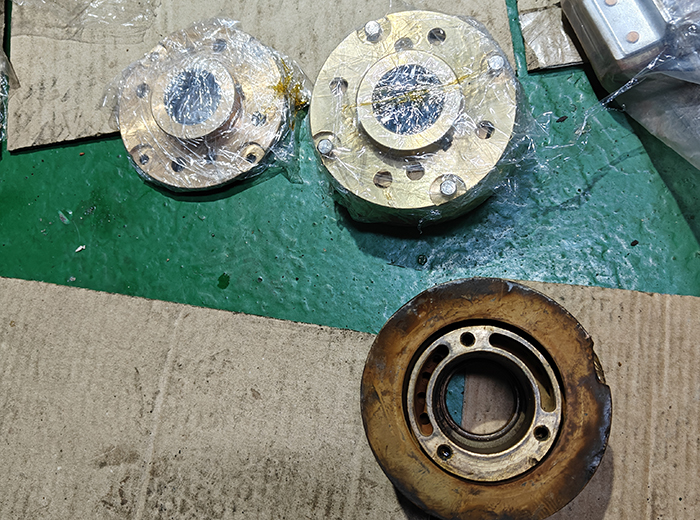

测速仪法兰安装

艏楼舷墙钢结构工程

外板喷底漆

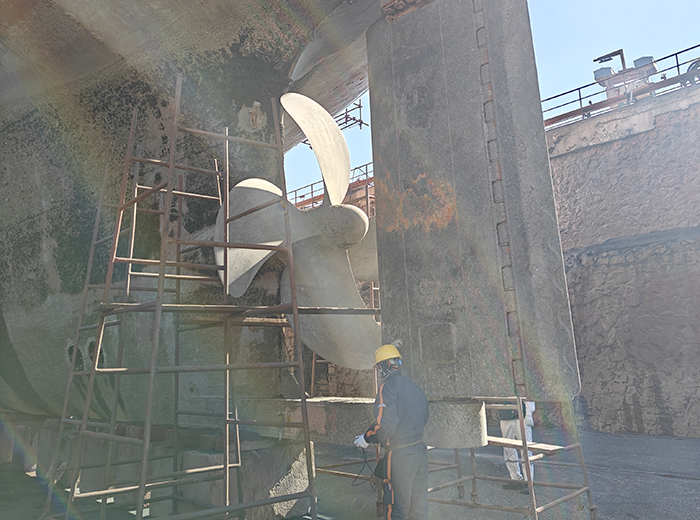

舵叶调试

出坞前检查

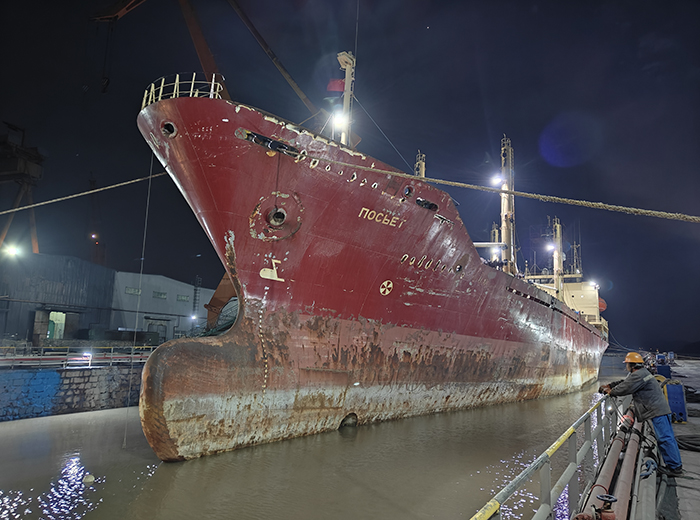

船舶出坞

走船前清洁

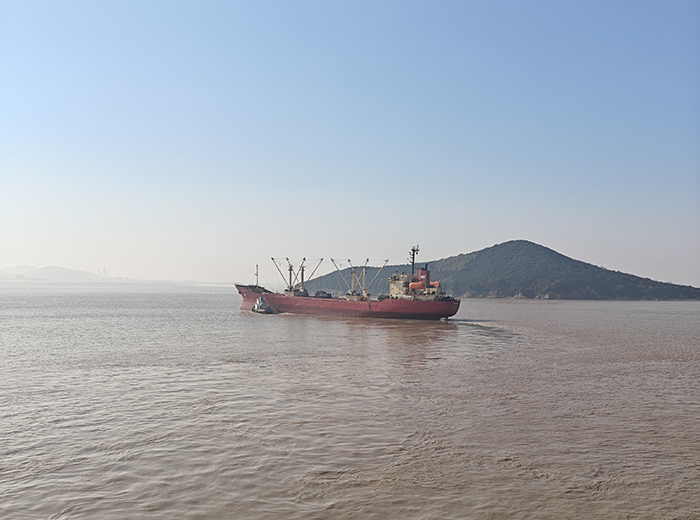

船舶离厂
